De uitvoering van het project Spoorzone neemt ruim tien jaar in beslag. Een project van deze omvang vraagt een gedegen voorbereiding en planning. Omdat de tunnel dwars door de stad wordt aangelegd, moeten eerst voorzieningen worden getroffen voordat het werk echt kan beginnen.
De opstartfase is in de praktijk lastiger gebleken dan voorzien. De voorbereidingen hebben meer tijd gekost dan vooraf ingeschat. Ook het verleggen van kabels en leidingen heeft langer geduurd. In juni 2010 was de vertraging minimaal een jaar. Er is toen aangekondigd dat de uitloop langer gaat zijn omdat in deze opgelopen achterstand nog niet alle risico's waren opgenomen. Eind 2010 is bekend geworden dat de treinen in 2015 ondergronds rijden. (2) (16).jpg)

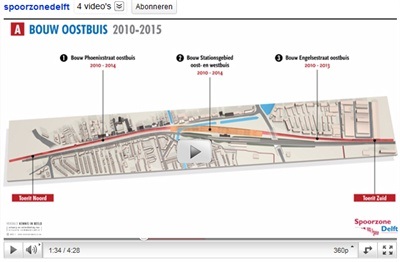

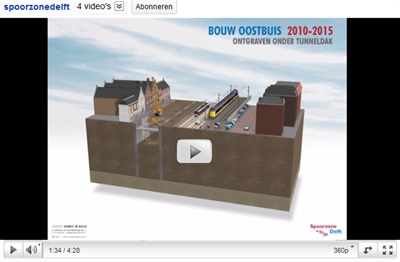

Klik op de animatie van de bouw spoortunnel en parkeergarage Spoorsingel
Klik op de animatie van de mijlpalen van het gehele plangebied
2009: Start uitvoering
In 2009 starten de voorbereidende werkzaamheden, zoals het verleggen van kabels en leidingen, slopen, verplaatsen tram Phoenixstraat en het verplanten van bomen.
Winter 2009 – 2014
2013: Start bouw stadskantoor en stationshal
De stationshal en de eerste fase van het stadskantoor komen direct boven de spoortunnel. Zodra de tunnel in gebruik is en het oude spoor weg is, kan het tweede deel van het stadskantoor worden gebouwd, op de locatie van de spoorbaan die vrijkomt. De planning is dat in 2015 de stationshal en het grootste gedeelte van het stadskantoor klaar is. Dan kunnen de eerste medewerkers van de gemeente naar het nieuwe kantoor verhuizen. Er komt een tijdelijke gevel aan de kant van de Coenderstraat. Nadat het huidige spoor is afgebroken, begint aan die zijde de bouw van de publiekshal en de overige kantoren. Dit is naar verwachting in 2016 gereed. Klik hier voor meer informatie en afbeeldingen van de bouwplanning van het stadskantoor.
2014 – 2015
Afbouw spoor en station
Start bouw woningen
De planning was dat vanaf 2013 gestart zou worden met de bouw van de woningen en kantoren. Door de vertraging van de tunnel en de huidige situatie op woningmarkt is de verwachting dat in 2015 gestart gaat worden met de bouw van de woningen.
2015: treinen rijden ondergronds
De treinen rijden voortaan door de eerste tunnelbuis met 2 sporen. Het spoor en spoorviaduct kan vervolgens worden gesloopt, waarna de bouw van de tweede tunnelbuis voor nog eens 2 sporen kan beginnen.
2015 – 2017
2017: Spoortunnel klaar
2025-2035: Laatste nieuwbouw klaar
Afhankelijk van de marktontwikkelingen is de verwachting dat de laatste fase van de stedelijke ontwikkeling tussen 2025 en 2035 gereed gaat komen.
Wat gebeurt er nu op de bouwplaats?
Een meer gedetailleerde planning van de werkzaamheden die momenteel uitgevoerd worden vindt u bij de 'Actuele werkzaamheden'.
